台山EPR(European Pressurise Reactor)核電站是法國AREVA 設計的第三代壓水式核電站,於2009年興建,是全球第三座同類型核電站。但按現時中廣核的計劃,台山核電站極有可能成全球首座投產的EPR,比 2005年開始興建的芬蘭EPR核電站及2007年興建的法國EPR更早投產。
去年法國核安全局(ASN)爆出,法國EPR反應堆壓力容器的碳含量過高,導致較設計水平更高的碎裂風險。法國核安全局再追查發現,EPR反應堆壓力容器的生產商AREVA Creusot Forge, 有400件自1965年生產的零件出現違規情況,供應予包括法國、中國、芬蘭、巴西、美國及 南非的核電站,法國核安全局僅追查其中50件零件應用予法國的核電站,而其餘350件暫時下落未明,會否已安裝在中廣核旗下任何一座運行中的核電站內,包括大亞灣或者嶺澳, 中廣核及中電都從未解釋。

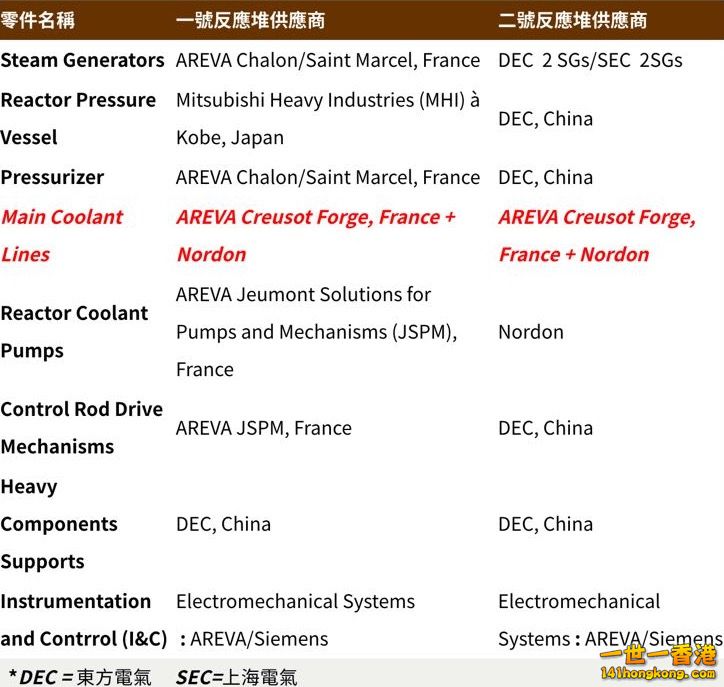

最近,Factwire 爆出台山核電站的壓力容器,原來分別由日本三菱及中國東方電氣生產,其實這 是公開的秘密,因為中國之所以與法國AREVA簽約,當中就是看上了技術轉移的合約條款。 下表將羅列台山核電站各主要零件的供應商:
鄰近香港台山核電站隱憂未除 被爆中方催明年啟用
離香港只有130公里的廣東江門台山核電站,去年驗出法國供應商的反應堆壓力容器質素不達標,引發安全隱憂。目前,核電站的工程進入尾聲,兩座核島的混凝土外殼已完全封頂。多名派駐當地的法國工程師則透露,1號機組最快2018年才可能連接電網投產,但中方不斷催趕進,希望提前至明年啟用。
台山核電站由中國廣核集團(簡稱「中廣核」),與法國電力公司(簡稱「EDF」)合資興建。中廣核一直對外公佈1、2號機組分別於明年上、下半年先後投產,但7名由EDF派到當地的外籍工程師及建築師均表示,1號機組需要進行大量測試,最快2018年才可投產。不過,中方一直對外堅稱台山核電站將於2017年啟用。
一名駐站法國電力工程師稱:「工程延誤是因為要進行電力生產系統測試,核電站每一個部份都需要測試,最快2018年才可以接駁電網正式供電,亦可能要再多兩年、三年、四年、五年這視乎所有測試結果和中方取態,而他們希望盡快完工。」
另一名法國土木工程師續稱:「核電站的工程部份經已完成,但我們需要檢核整個興建程序,確保工程符合要求,正因如此,我們才來到這裡。」
一名負責核反應堆、在核工程有逾20年經驗的法國工程師則指:「去年底已派駐台山三個月,1月27日完成1號機組的冷態測試後,回法國放了一個月假,今次再來逗留一年,預備各項系統檢測,包括明年進行測試壓力容量堅韌度的蒸氣壓力測試,之後還有很多工夫,最快也要兩年後(2018年)才可投產」。
他表示,中國一方很着急,不停催趕工程,要求發電廠明年投產,「他們要成為世界第一個啟用的第三代核反應堆」。據悉,本月上旬共有200名工程師由法國派駐台山,抵達後開展核電站的投產前測試。
一直留意中國核電發展的公共專業聯盟政策召集人黎廣德指,台山核電站若成為世界首個投產的EPR,等同繞過法國核安全局監督,不能接受。「EDF希望將三代核技術向全球出口,不會想台山項目出錯,破壞聲譽。不過,EDF只佔三成股權,中方有權決定何時啟動機組;而中廣核只須向國家核安全局交代,即使壓力容器不能通過法國核安全局,中廣核亦不用理會;所以關鍵是雙方的技術轉移協議,當中有否條文規定中廣核啟動核反應堆前須EDF批准。」
黎廣德並提出,過往資料顯示國家核安全局並非完全掌握台山情況,而AREVA因核技術出問題,去年幾乎破產,要由法國政府介入支撐,會否為避免引起更大財務問題而對安全問題妥協,都引起更多安全隱憂。去年11月法國總統奧朗德訪問中國時,中國核工業集團公司宣佈入股AREVA,中法雙方並簽署合作備忘錄,當時巿場估計AREVA在2017年將面臨34億歐元(約294億港元)赤字。
黎廣德擔心,台山核電將安全系數不斷降低,「台山核電站所裝載的核輻射燃料量是福島核電站3倍,一旦發生大規模核洩漏,勢波及附近7千平方公里範圍,影響包括香港在內的逾5千萬人口」。AREVA發言人指所有台山核電站的事宜應由領導項目的中廣核回應。中廣核電力強調,該公司非常重視核安全,但並沒有回應查詢。
|
|
